Contraloría Investiga Desfalco en el Estadio de Sincelejo

Contraloría Investiga Desfalco en el Estadio de Sincelejo
Martes, Noviembre 21, 2023 - 15:30

Contraloría Investiga Desfalco en el Estadio de Sincelejo

En Sincelejo, la Contraloría General de la República realiza una Indagación Preliminar por presunto daño fiscal de $13.455 millones en el proyecto del estadio de béisbol 20 de Enero.

En el marco de la Indagación Preliminar (IP) abierta por la Contraloría General de la República (CGR) tras la declaratoria de impacto nacional por el Contralor en funciones, se ha iniciado una visita técnica de cuatro días al proyecto del estadio de béisbol 20 de Enero en Sincelejo, Sucre. Este proceso surge a raíz de tres denuncias presentadas por veedurías sobre fallos detectados en la ejecución de la obra, con un posible daño fiscal que asciende a más de $13.455 millones.

Simultáneamente, la Contraloría continúa su acompañamiento a los veedores ciudadanos para garantizar la conclusión exitosa del proyecto. Las acciones emprendidas por la Unidad de Regalías de la CGR han tenido un impacto positivo en la reactivación de la obra.

Durante la visita realizada entre el 10 y el 14 de abril de 2023, el equipo auditor no encontró detalles sobre las medidas adoptadas en estudios, diseños y condiciones técnicas, así como el nuevo cronograma para reiniciar actividades y la fecha de entrega final de la obra contratada. La CGR ha generado un impacto positivo en el reinicio del proyecto a través de acciones realizadas por la Unidad de Regalías.

Indagación Preliminar por Impacto Nacional y Desafíos del Proyecto

La IP fue abierta por el Grupo Interno de Trabajo para la Responsabilidad Fiscal de los recursos del Sistema General de Regalías, luego de que el Vicecontralor en funciones, Carlos Mario Zuluaga, declarara de Impacto Nacional los hechos relacionados con el hallazgo fiscal. En desarrollo de esta IP, se ha programado una visita técnica al proyecto para esta semana, desde el martes 21 hasta el viernes 24 de noviembre de 2023.

El proyecto de construcción del estadio de béisbol de Sincelejo, que encabeza la lista de elefantes blancos y proyectos críticos en Sucre, presenta un valor que supera los $23 mil millones, con una adición de más de $37 mil millones. La magnitud de este proyecto implica la reconstrucción de la infraestructura física deportiva y recreativa del estadio 20 de enero en Sincelejo.

Historia y Estado Actual del Proyecto

El contrato de obra se suscribió el 20 de octubre de 2020, con un acta de inicio el 8 de marzo de 2021, inicialmente por 15 meses. Sin embargo, este plazo se extendió, y el contrato ha experimentado modificaciones y suspensiones. En la visita fiscal realizada en abril de 2023, se constató que el proyecto estaba suspendido desde el 29 de agosto de 2022.

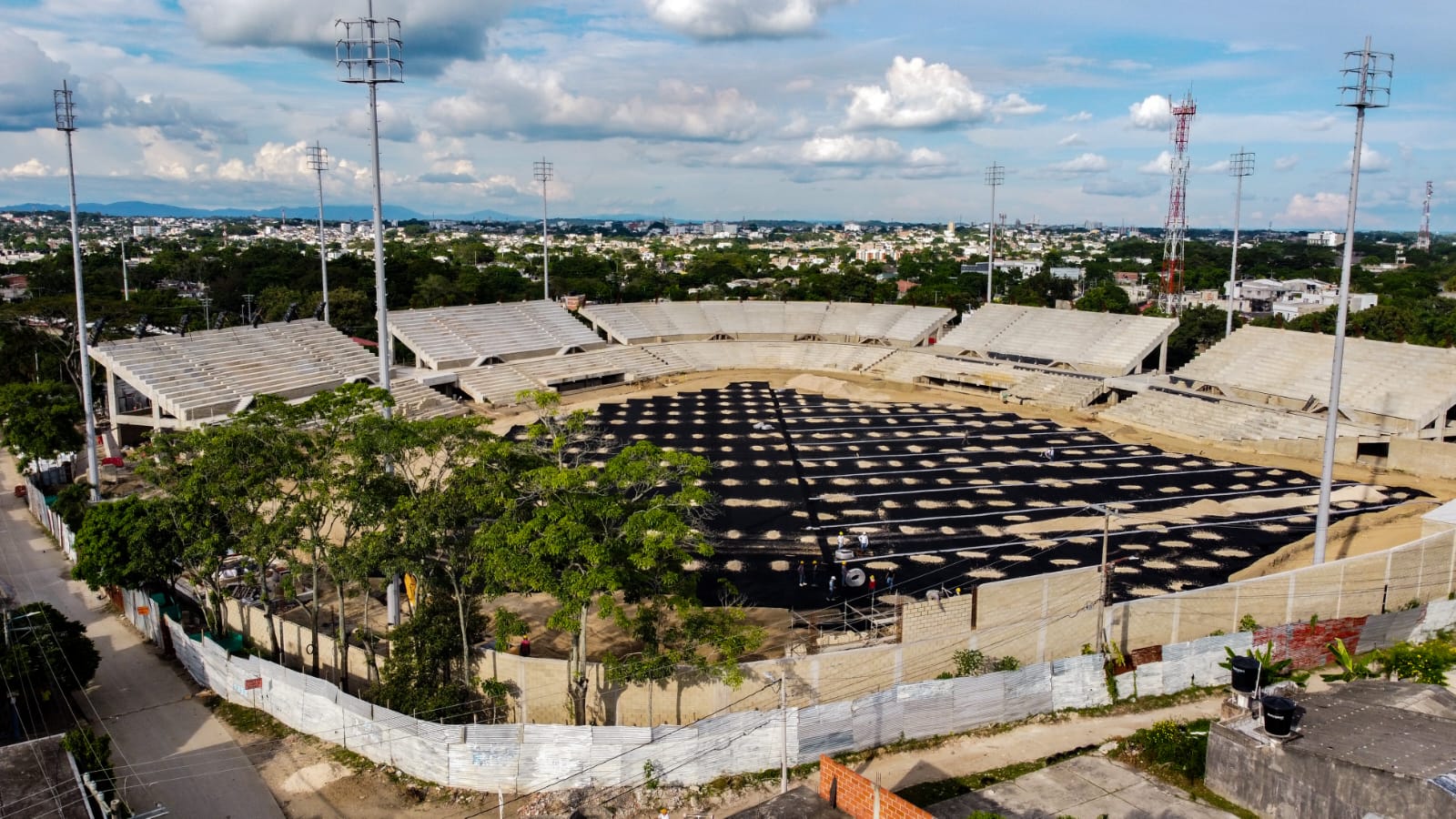

El estado de abandono evidenciado en las fotografías tomadas durante la visita del 13 de abril de 2023 resalta la problemática que rodea al proyecto. Es esencial mencionar que, aunque la obra se encontraba suspendida durante la auditoría, se reinició el 10 de julio de 2023, posterior a la conclusión del proceso auditor.

Avance y Problemáticas del Proyecto

Según el último informe de interventoría hasta agosto de 2022, el proyecto mostraba un avance físico del 46.07%. A fecha de 16 de noviembre de 2023, el avance físico es del 30.18%, el avance financiero alcanza el 48.69%, y el valor total del proyecto asciende a $37.141.732.473, con fecha de finalización proyectada para el 29 de febrero de 2024. Se ha gestionado una adición por valor de $12.348.379.957, elevando el valor total del proyecto.

Desafíos y Diálogo con la Ciudadanía

En las mesas de diálogo participativas con las veedurías ciudadanas, se han discutido las falencias en los estudios previos, las modificaciones en el diseño y la necesidad de ampliación de recursos para el proyecto. La obra estuvo paralizada desde agosto de 2022 hasta su reinicio el 10 de julio de 2023.

La Contraloría General de la República continuará monitoreando de cerca este proyecto de gran envergadura, asegurando la transparencia y responsabilidad en el manejo de los recursos del Sistema General de Regalías. La ciudadanía, a su vez, espera que los desafíos identificados sean superados para lograr la exitosa conclusión de esta infraestructura deportiva en Sincelejo.

  Valor Inicial Adición Valor Actual
Monto Total $24.793.352.515,19 $12.348.379.958 $37.141.732.473
Avance Físico 46.07% - 30.18%
Avance Financiero - - 48.69%
Fecha de Finalización 2 de mayo de 2022 - 29 de febrero de 2024



Explora + noticias haciendo clic   REDPRENSA

Las opiniones expresadas de los columnistas en los artículos son de exclusiva responsabilidad de sus autores y no necesariamente reflejan los puntos de vista de REDPRENSA, del Editor o su consejo directivo.
